哪些地区对光伏并网柜有特殊要求?

一、哪些地区对光伏并网柜"另搞一套"

国标(GB/T 19964NB/T 11054NB/T 11349-2023 户用并网箱规范)只是及格线,真正卡人的是国网/南网两大阵营 + 各省电力公司的落地细则,差异比想象中大。

先看大阵营:国网 vs 南网根本思路不同

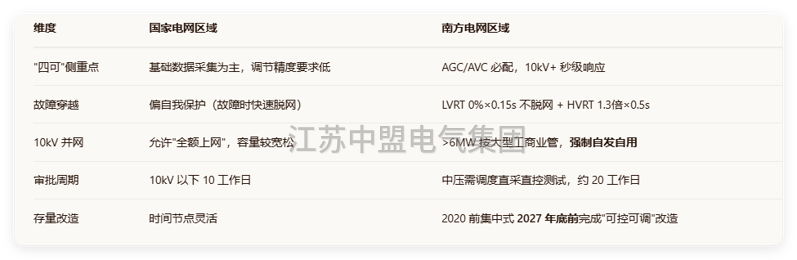

QQ20260613-084439



重点"加码"省份盘点

江苏(国网)

南京等地户用光伏"四可"改造设备和安装费由供电局承担,投资方不用掏

但并网柜本体仍要满足防孤岛、0.5S 级计量、远程分合闸这些"四可"硬件底子

浙江(国网 + 地方标最密)

DB33/T 2189-2019《家庭屋顶光伏电源接入电网技术规范》,30kWp 以下户用专属,三相 380V / 单相 220V 接入

并网柜/箱要求:反孤岛装置接线、专用并网计量箱结构,连提示标识都有附录规定

国标 NB/T 11349-2023《户用光伏并网箱技术规范》起草牵头就是国网浙江嘉兴供电公司,等于浙江玩法后来升成国标

山东(国网 + 2025 刚出省级标)

DB37/T 4792-2024分布式光伏并网要求》,2025 1 30 实施,山东首个分布式光伏并网省级标

特色条款:380V 逆变器自主调压——电压 >105%Un 时按公式做有功-电压下垂,响应 <60ms

10kV 数据上传要求直采直控 <1s,防孤岛 ≤2s

户用集群超变压器 25% 时,台区侧配反孤岛装置

�� 湖北(2026 突发加码典型)

2026/4 鄂电司营销〔20264 号文刚说 380V 低压只要"低压四可"

一个半月后市县窗口口头通知:400kW 及以下、380V 公共连接点 10kV 的项目,必须加装 AGC/AVC + 纵向加密 + 光功率预测 + 远动 + 5G 专网,否则不予并网

这是目前最值得警惕的"文件 vs 窗口口头"割裂案例

�� 南网五省(粤桂滇黔琼)——整体最严

依据 Q/CSG 1211001 + 《南网新能源服务指南 2025

10kV+ AGC/AVC 必配、功率预测 ≥4h 超短期 + 24h 短期、精度 ≥85%

LVRT 0%/0.15sHVRT 1.3 /0.5s、等保二级以上

汇流箱/配电柜 IP54 起步

地方例子:珠海珠发改〔20223 号要求户用配电箱3C 认证 + 机械型自复式带欠压保护 + 浪涌保护器,直流电缆必须用 CQC 光伏专用

一个从业者容易踩的坑

同样是 10kV/400kW 这个项目,在江苏可能供电局帮你扛"四可"费用,在山东要多做逆变器自主调压算法,在南网要硬塞 AGC/AVC+功率预测+纵向加密,在湖北……上个月还能过这个月就让你补二次设备。软文里如果想戳痛点,"一柜跑全国?先看看这四个省答不答应"是个好角度。
