去年,华东某工业园区上马2MW/4MWh储能项目,EPC团队为省成本,清一色选了0.4kV低压并网方案。结果并网验收时,电网公司一句话堵回来——"容量超标,不予接入。"
返工、换设备、重新报审,三个月工期白白蒸发,多花了近80万。
这不是个例。在储能项目井喷的2026年,电压等级选错,是EPC项目里最贵的"低级错误"。

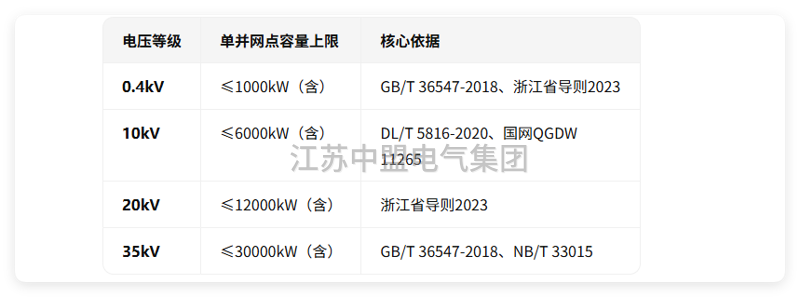

一、先看硬规矩:国家标准把"红线"画得明明白白
选电压等级不是拍脑袋,是有铁律的。

一句话总结:1MW是0.4kV的"生死线",过了这条线,必须往上走。
浙江省的地方标准甚至更严格——0.4kV接入不超过1000kW,10kV不超过6MW,20kV不超过12MW,35kV不超过30MW。各地电网公司还可能有额外要求,属地化调研是第一步,不是最后一步。

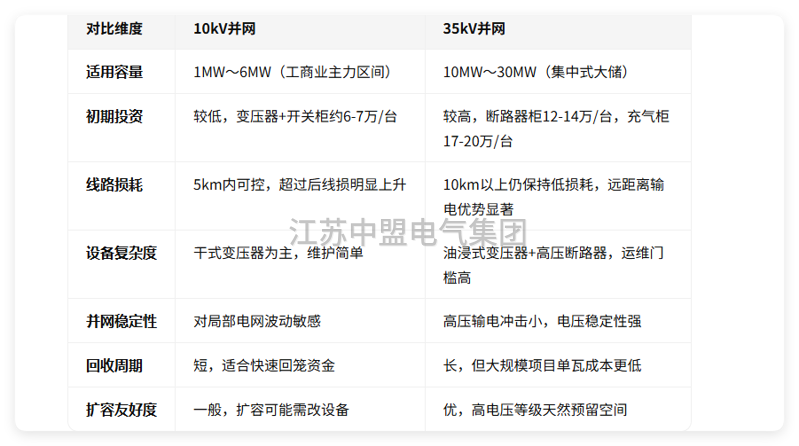

二、10kV vs 35kV:一张表看清本质差异

划重点:
如果你的项目在1~6MW,选10kV——成本可控、并网灵活、运维简单,是工商业储能的"黄金区间"。
如果你的项目在10MW以上,选35kV——虽然初期贵,但单瓦成本随规模摊薄,长期收益碾压。

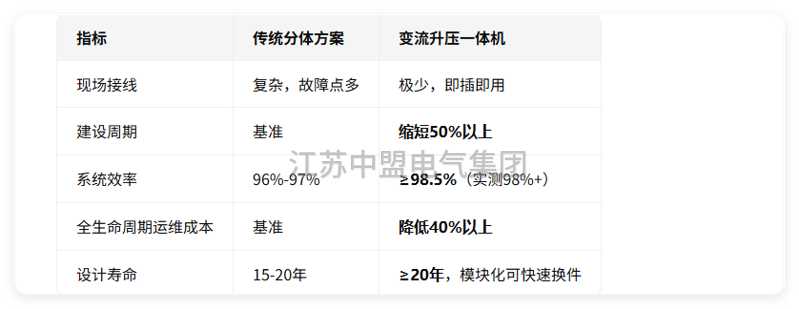

三、为什么"变流升压一体机"正在淘汰传统分体方案?
过去的做法是:PCS(储能变流器)+ 升压变压器 + 高压配电柜,三件套分开采购、现场接线。
现在,行业已经在用"一体机"替换这套老方案了。
所谓储能变流升压一体机,就是把PCS、升压变压器、高压配电单元(交流柜、断路器、继电保护)深度集成在一个标准化预制舱内。
它凭什么能取代分体方案?四个字:又快又省。

以当前主流的1.72MW一体机为例:直流侧1500V(工商业储能主流电压等级),高压侧直接输出10kV,省去额外升压环节,效率拉到98%以上。整机支持110%过载(45℃环境),响应时间≤20ms,高低压穿越、一次调频、黑启动——该有的并网硬功能一个不少。

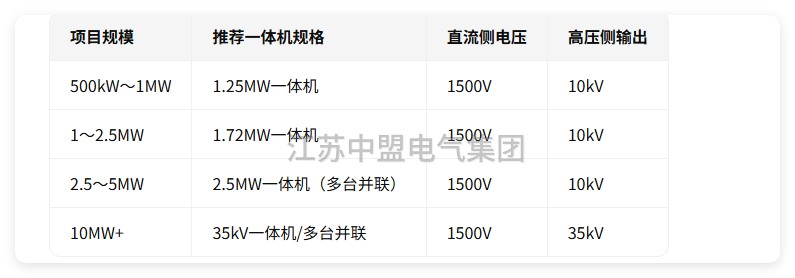

四、选型实战:三步锁定你的电压等级
第一步:卡容量
打开GB/T 36547和当地导则,先把容量上限锁死:
≤1MW → 0.4kV
1~6MW → 10kV(工商业最主流)
6~12MW → 20kV(部分地区支持)
12~30MW → 35kV
第二步:算变压器容量
变压器容量 ≥ 储能功率 + 光伏功率(如有)
而且有一条铁律:储能充电时,充电功率 + 期间最大负荷 < 变压器容量的85%,防止过载。
第三步:匹配一体机

五、一个容易被忽视的"隐性成本"
很多EPC在比价时只看设备采购价,却忽略了——
10kV方案需要配升压变压器(干式,约300元/kVA量级),35kV方案需要油浸式变压器+高压断路器,设备成本差出一倍不止。
35kV方案需要专业运维团队,35kV开关设备维护周期长但单次成本高。
但反过来,35kV方案的线路损耗在长距离输电时显著低于10kV,大规模项目的全生命周期度电成本反而更低。
所以,不是"贵的就好",也不是"便宜的就对"——是匹配的才最省。
写在最后
2026年的储能市场,早已不是"能并网就行"的草莽时代。
电压等级选对,是项目安全落地的第一道门槛;变流升压一体机选对,是全生命周期收益的核心杠杆。
1MW以下,0.4kV够用;1到6MW,10kV是甜区;10MW往上,35kV才是正解。
别让一次选型失误,吞掉你整个项目的利润。
